โรงพยาบาลแบบโมดูลาร์ติดตั้งรวดเร็ว: คู่มือเชิงกลยุทธ์สำหรับโซลูชันค่ายแพทย์แบบครบวงจร
จากสถานการณ์การระบาดของโควิด-19 ที่เกิดขึ้นซ้ำแล้วซ้ำเล่า การควบคุมการแพร่ระบาดของอีโบลาในพื้นที่ห่างไกล หรือความจำเป็นเร่งด่วนในการจัดตั้งศูนย์รักษาผู้ป่วยอหิวาตกโรคในพื้นที่ประสบภัยแผ่นดินไหว ข้อความที่ต้องการสื่อนั้นชัดเจน: การดูแลสุขภาพทั่วโลกมีความสำคัญ โครงสร้างพื้นฐาน ติดอยู่ในภาวะชะงักงัน
สำหรับผู้วางแผนโครงการทางการแพทย์ของรัฐบาลและโครงสร้างพื้นฐานทางการแพทย์ขององค์กรพัฒนาเอกชน วงจรการก่อสร้างแบบเดิม 12-36 เดือนนั้นถือเป็นความล้มเหลวอย่างเป็นระบบเมื่อต้องเผชิญกับการรับมือกับการระบาดใหญ่ที่สำคัญ ทีมจัดซื้อจัดจ้างไม่สามารถรอเป็นปีๆ ได้อีกต่อไป ในขณะที่ความต้องการเร่งด่วนในค่ายผู้ลี้ภัยหรือสถานพยาบาลอื่นๆ ยังคงมีอยู่ โรงพยาบาลบรรเทาภัยพิบัติ ไม่ได้รับการตอบสนอง
SOEASY กำลังเปลี่ยนกระบวนทัศน์จาก "การก่อสร้าง" ไปสู่ "การประกอบ" ในฐานะผู้ให้บริการแบบครบวงจร (Turnkey) ที่เชี่ยวชาญ ค่ายแพทย์ ในฐานะผู้ให้บริการโซลูชัน เราใช้ระบบโรงพยาบาลสำเร็จรูปและอาคารทางการแพทย์แบบโมดูลาร์เพื่อลดระยะเวลาโครงการลง 50%–70% ไม่ว่าคุณจะต้องการโรงพยาบาลสนามชั่วคราวหรือสถานพยาบาลถาวร เราก็สามารถส่งมอบโซลูชันทางการแพทย์คุณภาพสูงได้ภายในเวลาเพียงไม่กี่สัปดาห์ แทนที่จะเป็นหลายปี
1. เหตุใดเจ้าหน้าที่จัดซื้อระดับสูงจึงเลือกใช้ระบบแคมป์แบบไฮบริดของเรา
โดยทั่วไป ลูกค้ามักเผชิญกับภาวะที่กลืนไม่เข้าคายไม่ออก: พวกเขาต้องการพื้นที่ทางการแพทย์ที่มีประสิทธิภาพสูง แต่มีงบประมาณจำกัดสำหรับสิ่งอำนวยความสะดวกทั่วไป ที่พัก เราแก้ปัญหานี้โดยการนำ "ระบบนิเวศแบบไฮบริด" เชิงกลยุทธ์มาใช้ ซึ่งเป็นการผสมผสานเทคโนโลยีการผลิตชิ้นส่วนสำเร็จรูปสองแบบที่แตกต่างกัน:
สำหรับพื้นที่ทางการแพทย์ที่สำคัญ (ข้อดีของระบบแบบประกอบเอง): สำหรับพื้นที่ใช้งานหลัก เช่น ห้องไอซียู ห้องผ่าตัด และห้องแยกผู้ป่วย เราใช้ระบบโรงพยาบาลคอนเทนเนอร์แบบประกอบเอง หน่วยเหล่านี้มีความแข็งแรงของโครงสร้างสูงและกันอากาศได้ดีเยี่ยม ซึ่งมีความสำคัญอย่างยิ่งต่อการรักษาสภาพแวดล้อมที่มีแรงดันลบและการควบคุมการติดเชื้ออย่างเข้มงวด
สำหรับพื้นที่สนับสนุนและที่พักอาศัย (ข้อดีของ T-House): สำหรับพื้นที่ขนาดใหญ่ที่ไม่ใช่พื้นที่ทางการแพทย์ เช่น หอพัก โรงอาหาร และคลังสินค้าสำหรับบุคลากรทางการแพทย์ เราใช้ระบบบ้านสำเร็จรูปทรงตัวที (Prefab T-House System) โครงสร้างเหล็กน้ำหนักเบานี้ช่วยลดต้นทุนต่อตารางเมตรได้อย่างมาก พร้อมทั้งให้พื้นที่ใช้สอยที่ยืดหยุ่นและกว้างขวาง ซึ่งจำเป็นต่อการอยู่อาศัยและการขนส่งที่สะดวกสบาย
บริการแบบครบวงจร (Turnkey) โซลูชันค่ายแพทย์ ที่มอบความปลอดภัยระดับทางการแพทย์ในจุดที่สำคัญที่สุด พร้อมทั้งเพิ่มผลตอบแทนจากการลงทุน (ROI) ของโครงการโครงสร้างพื้นฐานทั่วไปของคุณให้สูงสุด
2. ออกแบบมาเพื่อความเป็นเลิศทางการแพทย์: วิทยาศาสตร์วัสดุ
เราก้าวข้ามการผลิตชิ้นส่วนสำเร็จรูปมาตรฐานด้วยการปรับแต่งระบบผนังให้เหมาะสมกับหน้าที่การใช้งานทางคลินิกเฉพาะของแต่ละห้อง นี่คือรายละเอียดทางเทคนิคของระบบผนังคุณภาพสูงสำหรับห้องทางการแพทย์ของเรา:
ก. การควบคุมการติดเชื้อ: มาตรฐาน "ห้องปลอดเชื้อ"
สำหรับห้องผ่าตัดและห้องแยกผู้ป่วย ความสมบูรณ์ของพื้นผิวมีความสำคัญอย่างยิ่ง เราใช้แผ่นแซนด์วิชที่ผ่านกระบวนการทำให้บริสุทธิ์ ซึ่งได้รับการออกแบบทางวิศวกรรมด้วยสารเคลือบต้านเชื้อแบคทีเรียและป้องกันไฟฟ้าสถิต สิ่งนี้ช่วยป้องกันการเกาะติดของจุลินทรีย์และป้องกันการสะสมของฝุ่นละออง
แผ่นผนังเชื่อมต่อกันด้วยรอยต่อที่เรียบสนิทและปิดสนิท ความแน่นหนาของโครงสร้างนี้เป็นวิธีเดียวที่จะรับประกันแรงดันลบที่จำเป็นต่อการกักเก็บเชื้อโรคในอากาศได้
ง่ายมาก เราไม่เชื่อว่า "ขนาดเดียวใช้ได้กับทุกอย่าง" ดังที่แสดงในกลุ่มวัสดุของเรา เรากำหนดวัสดุหลักโดยพิจารณาจากสภาพแวดล้อมของโครงการของคุณ:
-ใยหิน: คุณสมบัติมาตรฐานของเราสำหรับฉนวนกันไฟและฉนวนกันความร้อนระดับ A
-อลูมิเนียมรังผึ้ง: เหมาะสำหรับฝ้าเพดานที่ต้องการความเรียบเนียนเป็นพิเศษและความแข็งแรงสูงในระยะกว้าง
-แมกนีเซียมออกไซด์/ซัลเฟต: ตัวเลือกสำหรับงานหนักที่ต้องการความทนทานและทนต่อความชื้นสูง เหมาะสำหรับสภาพอากาศเขตร้อนชื้น
B. ความปลอดภัยจากรังสี: การป้องกันรังสีด้วยตะกั่วแบบบูรณาการ
ผนังตู้คอนเทนเนอร์มาตรฐานไม่สามารถป้องกันรังสีไอออนได้เลย สำหรับห้อง CT และห้องเอ็กซ์เรย์ เราผลิตแผงป้องกันรังสีแบบสั่งทำพิเศษ
SOEASY ใช้เทคนิคการเคลือบแบบลามิเนต โดยใช้แผ่นวัสดุผสมตะกั่วความหนาแน่นสูง (หรือแผ่นตะกั่วบริสุทธิ์) วางไว้ระหว่างแผ่นโครงสร้างโดยตรงในระหว่างกระบวนการผลิตที่โรงงาน
ตะกั่วที่มีเลขอะตอมสูงสามารถลดทอนรังสีเอ็กซ์และรังสีแกมมาได้อย่างมีประสิทธิภาพ การออกแบบแบบบูรณาการนี้ช่วยให้มั่นใจได้ว่าสถานที่ของคุณเป็นไปตามมาตรฐานความปลอดภัยทางรังสีวิทยาในระดับสากลโดยไม่ต้องทำการดัดแปลงแก้ไขเพิ่มเติมหลังการติดตั้งให้ยุ่งยาก
ความแม่นยำของ C.MRI: การแยกสนามแม่เหล็กไฟฟ้า
อุปกรณ์ MRI ขึ้นชื่อเรื่องความไวต่อการรบกวนจากภายนอก เพื่อแก้ไขปัญหานี้ เราจึงใช้วัสดุป้องกันสนามแม่เหล็กโดยใช้โลหะผสมที่มีค่าการซึมผ่านสูง (เช่น เหล็กซิลิคอนหรือโลหะ -µ) โครงสร้างนี้สร้างเอฟเฟกต์ "กรงฟาราเดย์" ซึ่งช่วยให้ภาพคมชัดโดยการแยกเครื่องออกจากสัญญาณรบกวนทางอิเล็กทรอนิกส์โดยรอบของสถานที่
3. โครงการเด่นระดับโลก: โซลูชันที่ปรับขนาดได้ในทางปฏิบัติ
เพื่อแสดงให้เห็นถึงความสามารถที่หลากหลายของเรา เราขอนำเสนอตัวอย่างกรณีศึกษาล่าสุด 3 โครงการ ซึ่งมีตั้งแต่คลินิกในพื้นที่ห่างไกลไปจนถึงศูนย์การแพทย์ครบวงจร โครงการเหล่านี้แสดงให้เห็นว่าเราแก้ไขอุปสรรคด้านโลจิสติกส์และส่งมอบผลลัพธ์แบบครบวงจรได้อย่างไร

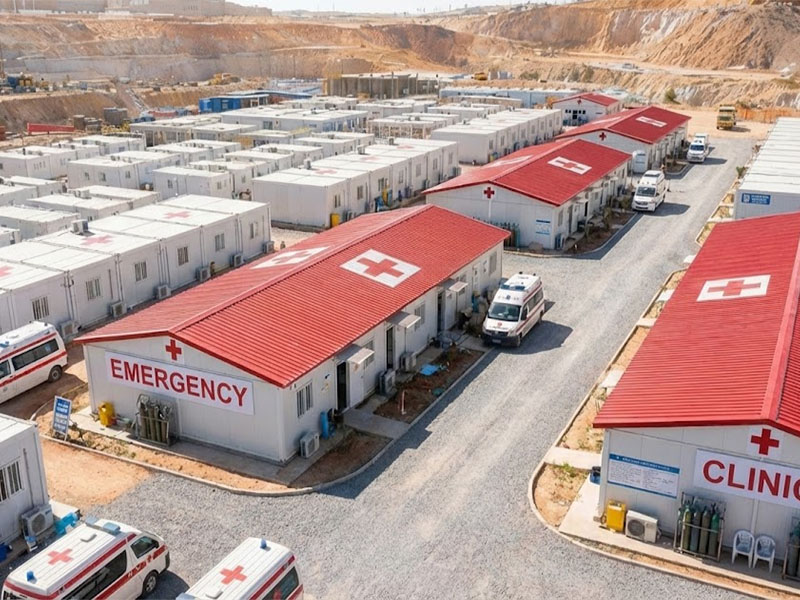

กรณี A : คลินิกขนาดเล็ก – คลินิกบนเกาะห่างไกล (ฟิลิปปินส์)
ข้อมูลโครงการ: ศูนย์บริการสุขภาพชุมชนในชนบท
กำหนดการ: สิงหาคม 2568 (จะเริ่มใช้งานในอีก 14 วัน)
หน่วยงานรัฐบาลท้องถิ่นแห่งหนึ่งต้องการคลินิกที่ใช้งานได้จริงสำหรับชุมชนบนเกาะห่างไกลซึ่งเข้าถึงได้เฉพาะทางเรือบรรทุกขนาดเล็กเท่านั้น การก่อสร้างด้วยคอนกรีตเป็นไปไม่ได้ในทางปฏิบัติเนื่องจากขาดแคลนวัตถุดิบและเครื่องจักรหนัก
SOEASY ได้นำระบบของเราไปใช้งานแล้ว คลินิกชุมชนแบบโมดูลาร์ การจัดวางผัง การออกแบบมีขนาดกะทัดรัด โดยประกอบด้วยห้องตรวจรักษา 2 ห้อง ห้องฆ่าเชื้ออุปกรณ์ และสถานีพยาบาล
ลูกค้ากังวลเกี่ยวกับการเติบโตของประชากรในอนาคต เราจึงออกแบบโครงสร้างโดยคำนึงถึง "การต่อเติมในอนาคต" โดยเฉพาะการจัดสรรพื้นที่ชั้นหนึ่งสำหรับขยายเป็นพื้นที่เก็บของทั่วไปและร้านขายยา
ศูนย์บริการสุขภาพเคลื่อนที่ที่ใช้งานได้อย่างเต็มรูปแบบ บรรจุในตู้คอนเทนเนอร์มาตรฐาน ประกอบโดยไม่ต้องใช้เครนขนาดใหญ่ ให้บริการดูแลรักษาเบื้องต้นได้ทันที
กรณี B : ขนาดกลาง – หอผู้ป่วยในค่ายเหมืองแร่ (สาธารณรัฐประชาธิปไตยคองโก)
รายละเอียดโครงการ: สนามฝึกซ้อมขนาด 50 เตียง โรงพยาบาลคอนเทนเนอร์ สำหรับพื้นที่อุตสาหกรรม
กำหนดการ: มกราคม 2568
เอ บริษัทเหมืองแร่ทองแดง โรงพยาบาลแห่งหนึ่งในสาธารณรัฐประชาธิปไตยคองโกเผชิญกับการระบาดของโรคมาลาเรีย พวกเขาจำเป็นต้องย้ายจากเต็นท์ชั่วคราวไปเป็นสถานพยาบาลผู้ป่วยในที่ถูกสุขอนามัยและควบคุมอุณหภูมิอย่างเร่งด่วน แต่พื้นที่นั้นแคบและไม่เรียบ

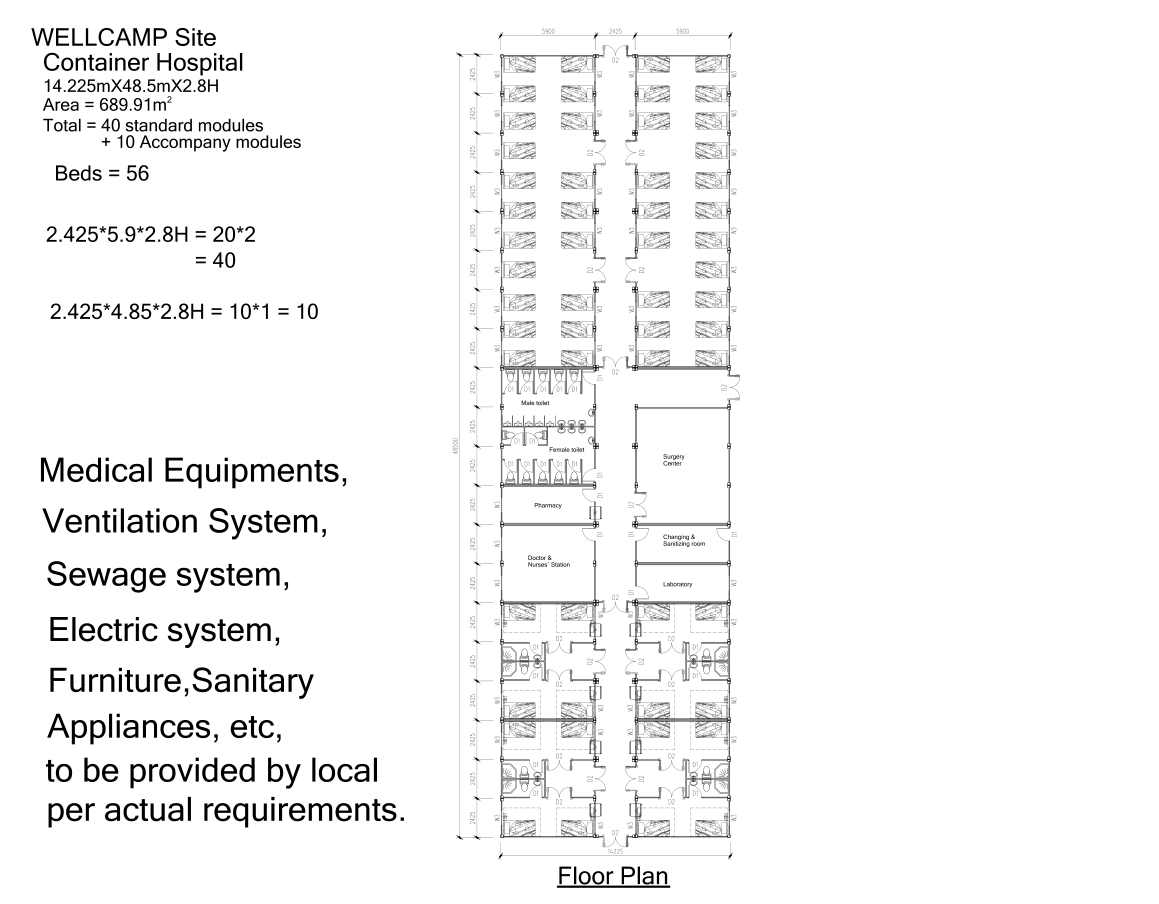

SOEASY ได้นำแบบโรงพยาบาลคอนเทนเนอร์ 50 เตียงของเราไปใช้ ด้วยขนาด 14.2 เมตร x 48.5 เมตร รูปแบบเชิงเส้นจึงเหมาะอย่างยิ่งสำหรับพื้นที่จำกัด
เพื่อเพิ่มจำนวนเตียงให้มากที่สุดโดยไม่ให้เกิดความแออัด เราจึงปรับผังอาคารให้รองรับเตียงได้ 56 เตียงโดยการสร้างปีกอาคารสองปีก ความท้าทายคือการบูรณาการขีดความสามารถในการผ่าตัดเข้าไปในโครงสร้างที่หนาแน่นเช่นนี้ เราจึงได้รวมเอาส่วนควบคุมส่วนกลางเข้าไปด้วย ศูนย์ศัลยกรรมและห้องปฏิบัติการ ตั้งอยู่ตรงกลางระหว่างหอผู้ป่วยชายและหญิง ทำให้เกิด "เขตปลอดเชื้อ" ส่วนกลางเพื่อเพิ่มประสิทธิภาพ
สถานพยาบาลที่แข็งแรงทนทานและกึ่งถาวร สามารถรองรับผู้ป่วยจำนวนมากและให้การดูแลที่ปลอดภัย ห้องสุขาชายและหญิง และมีสถานีพยาบาลโดยเฉพาะ
กรณี C : โรงพยาบาลขนาดใหญ่ – โรงพยาบาลทั่วไปของเทศบาล (อาร์เจนตินา)
รายละเอียดโครงการ: ศูนย์การแพทย์ครบวงจร ขนาด 909 ตารางเมตร
กำหนดการ: แล้วเสร็จปลายปี 2026
เทศบาลแห่งหนึ่งต้องการสร้างโรงพยาบาลใหม่เพื่อทดแทนโรงพยาบาลเดิมที่ทรุดโทรม เพื่อรองรับประชากรมากกว่า 20,000 คน โดยต้องการโรงพยาบาลที่มีบริการครบวงจร พร้อมด้วยอุปกรณ์ถ่ายภาพทางการแพทย์และห้องแยกผู้ป่วย แต่มีกำหนดส่งงานภายใน 6 เดือนอย่างเคร่งครัด

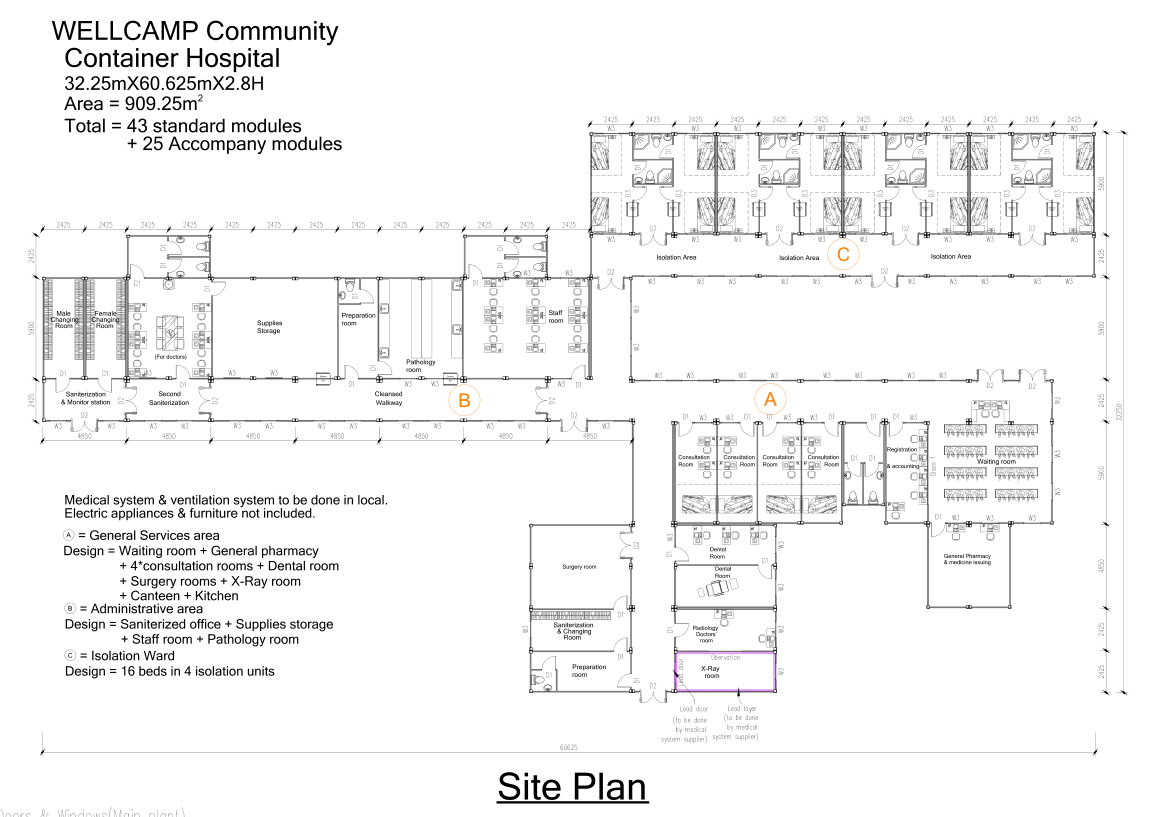

SOEASY ได้ติดตั้งโรงพยาบาลคอนเทนเนอร์ชุมชนที่เป็นผลิตภัณฑ์เรือธงของเรา ขนาด 909.25 ตารางเมตร โครงสร้างที่ซับซ้อนนี้ใช้โมดูลมาตรฐาน 43 โมดูลเชื่อมต่อกันด้วยโมดูลเสริมอีก 25 โมดูล เพื่อสร้างทางเดินกว้างขวางระดับโรงพยาบาล
อุปสรรคสำคัญคือ ความปลอดภัยจากรังสีและการควบคุมการติดเชื้อ
สำหรับห้องเอ็กซ์เรย์ เราออกแบบผนังให้รองรับชั้นตะกั่ว และกำหนดให้ใช้ประตูตะกั่วขนาด 1200x2000 มม. เพื่อให้เป็นไปตามกฎหมายความปลอดภัยในท้องถิ่นอย่างครบถ้วน
SOEASY ได้แบ่งพื้นที่ของสถานพยาบาลออกเป็นสามส่วนอย่างเคร่งครัด ได้แก่ บริการทั่วไป (ทันตกรรม/ศัลยกรรม) ฝ่ายบริหาร (สำนักงาน) และหอผู้ป่วยแยกโรคโดยเฉพาะ โซนผู้ป่วยแยกโรคมีเตียง 16 เตียง แบ่งเป็น 4 หน่วยแยกอิสระ ซึ่งช่วยป้องกันการแพร่กระจายของเชื้อโรคได้อย่างมีประสิทธิภาพ
โครงการสำคัญที่แล้วเสร็จก่อนกำหนดหลายเดือน พิสูจน์ให้เห็นว่า การก่อสร้างแบบโมดูลาร์ สามารถสร้างผังอาคารทางการแพทย์ที่ซับซ้อนและครอบคลุมหลายแผนกได้อย่างสมบูรณ์แบบ โดยไม่แตกต่างจากโครงสร้างถาวร
4. แนวทางการแก้ปัญหาทางวิศวกรรมสำหรับความท้าทายด้านโครงสร้างพื้นฐานที่สำคัญ
จากกรณีศึกษาข้างต้น เราได้กำหนดมาตรฐานการตอบสนองทางเทคนิคของเราต่ออุปสรรคที่พบบ่อยที่สุด 3 ประการในการก่อสร้างทางการแพทย์:
ความท้าทาย A อุปสรรคด้านโลจิสติกส์ "ไมล์สุดท้าย"
ดังที่เห็นได้จากโครงการคลินิกบนเกาะ สถานที่ห่างไกลมักขาดเครื่องจักรยกของหนัก (เครน) และโครงสร้างพื้นฐานด้านถนนที่จำเป็นสำหรับการก่อสร้างแบบดั้งเดิมหรือการดัดแปลงตู้คอนเทนเนอร์ขนส่งสินค้า
SOEASY ใช้ บ้านคอนเทนเนอร์แบบประกอบสำเร็จรูปและบ้านคอนเทนเนอร์แบบถอดประกอบได้ ระบบนี้ประกอบด้วยชิ้นส่วนแบบโมดูลาร์และน้ำหนักเบาพอที่จะขนส่งได้ด้วยรถบรรทุกขนาดเล็กหรือเรือบรรทุกสินค้า โครงสร้างประกอบใช้การเชื่อมต่อด้วยสลักเกลียวที่มีความแข็งแรงสูงแทนการเชื่อมในสถานที่ ทำให้สามารถติดตั้งได้ด้วยมือโดยแรงงานกึ่งฝีมือโดยไม่ต้องใช้เครื่องจักรหนัก
ความท้าทาย บี ข้อจำกัดของพื้นที่เทียบกับความต้องการด้านกำลังการผลิต
ใน โครงการค่ายเหมืองแร่ ลูกค้าต้องการเตียงที่มีความหนาแน่นสูง (50 เตียงขึ้นไป) บนพื้นที่แคบและไม่สม่ำเสมอ พร้อมทั้งต้องรักษาระยะห่างที่เข้มงวดระหว่างโซนผู้ติดเชื้อและโซนผู้ไม่ติดเชื้อ
SOEASY ใช้การเพิ่มประสิทธิภาพการจัดวางเชิงเส้น (Linear Layout Optimization) แตกต่างจากโครงสร้างคงที่ที่แข็งทื่อ โมดูลของเราสามารถเชื่อมต่อกันในแนวยาวเพื่อให้พอดีกับพื้นที่แคบๆ เราใช้การจัดวางแบบป้องกันการติดเชื้อข้ามสายพันธุ์ โดยสร้างห้องกันอากาศและเขตกันชนระหว่างโมดูลต่างๆ หอพักเจ้าหน้าที่ทางการแพทย์ และห้องแยกผู้ป่วย เพื่อให้มั่นใจว่าความหนาแน่นสูงจะไม่กระทบต่อความปลอดภัย
ความท้าทาย C : การปฏิบัติตามข้อกำหนดทางการแพทย์ที่ซับซ้อน
โครงการโรงพยาบาลเทศบาลจำเป็นต้องบูรณาการอุปกรณ์ทางการแพทย์ขนาดใหญ่ (เครื่องเอ็กซ์เรย์/เครื่องผ่าตัด) เข้ากับโครงสร้างที่มีน้ำหนักเบา ซึ่งก่อให้เกิดความกังวลเกี่ยวกับความปลอดภัยจากรังสีและคุณภาพอากาศ
SOEASY ก้าวข้ามแผงผนังแบบเดิมๆ ได้อย่างง่ายดาย
SOEASY ผสานระบบผนังบุตะกั่วและประตูตะกั่วแบบพิเศษ (1200x2000 มม.) เข้ากับโครงสร้างตู้คอนเทนเนอร์เพื่อป้องกันรังสีไอออนไนซ์
SOEASY ติดตั้งแผง Purified Board (ต้านเชื้อแบคทีเรีย) เพื่อสร้างสภาพแวดล้อมที่ปิดสนิทซึ่งสามารถรักษาแรงดันลบได้ ตรงตามมาตรฐานการออกแบบเพื่อควบคุมการติดเชื้อระดับสากล
